某工程,建设单位委托监理单位承担施工阶段的监理任务,总承包单位按照施工合同约定选择了设备安装分包单位。在合同履行过程中发生如下事件:
事件 1:项目监理机构收到了施工单位自检合格后递交的检验批验收申请后,由监理员组织施 工单位项目专业质量检查员、专业工长等进行了验收,并核查了主控项目的质量经抽样检验均应合 格后签认。
事件 2:工程竣工验收前,施工单位递交了工程质量保修书中明确保修期限如下:①主体结构工程为 40 年;②屋面防水工程为 3 年;③装修工程为 3 年;④设备安装为 5 年。
事件 3:主体工程施工过程中,因不可抗力造成损失。甲施工单位及时向项目监理机构提出索 赔申请,并附有相关证明材料,要求补偿的经济损失如下:(1)在建工程损失 30 万元(2)施工单位受伤人员医药费、补偿金 4.5 万元(3)施工机具损坏损失 12 万元(4)施工机具闲置、施工人员窝工损失 5.6 万元(5)工程清理、修复费用 3.5 万元

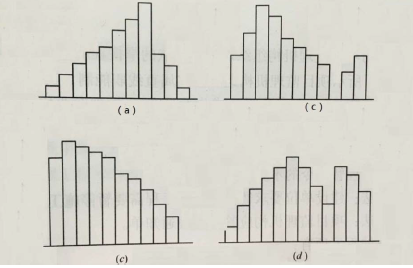

事件 4:项目监理机构进行桩基混凝土试块抗压强度检查后的数据进行了统计分析,出现了图 中所示四种非正常分布的直方图。
问题:
1.事件1 中监理人员的做法是否妥当,如有不妥请改正。并写出检验批验收合格的内容还应有那些?
2.针对事件2,逐条指出施工单位确定的保修期限是否妥当,不妥之处说明理由。
3.逐项分析事件3 中的经济损失是否应补偿给甲施工单位,分别说明理由。项目监理机构批准的补偿金额为多少万元?
4.分别指出事件4 中四种直方图的类型,并说明其形成的主要原因。
