选择题:某工程项目合同工期为1 8个月。施工合同签订以后,施工单位编制了一份初始网络计划,如图5-22所示。由于该工程施工工艺的要求,计划中工作C、工作H和工作J...

题目内容:

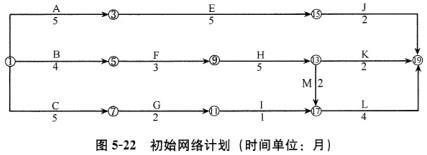

某工程项目合同工期为1 8个月。施工合同签订以后,施工单位编制了一份初始网络计划,如图5-22所示。由于该工程施工工艺的要求,计划中工作C、工作H和工作J需共用一台起重施工机械,为此需要对初始网络计划作调整。

【问题】

1.请画出调整后的网络进度计划图。

2.如果各项工作均按最早开始时间安排,起重机械在现场闲置多长时间?为减少机械闲置,工作C应如何安排?

3.该计划执行3个月后,施工单位接到业主的设计变更,要求增加一项新工作D,安排在工作A完成之后开始,在工作E开始之前完成。因而造成了个别施工机械的闲置和某些工种的窝工,为此施工单位向业主提出如下索赔:①施工机械停滞费;②机上操作人员人工费;③某些工种的人工窝工费。请分别说明以上补偿要求是否合理,为什么?

4.工作G完成后,由于业主变更施工图纸,使工作I停工待图0.5个月。如果业主要求按合同工期完工,施工单位可向业主索赔赶工费多少万元(已知工作I赶工费每月12.5万元)?为什么?

答案解析:

神话中,狄奥尼苏斯教人类酿制葡萄酒,因而被誉为()A.雷神B.太阳神C.爱神D.酒神

神话中,狄奥尼苏斯教人类酿制葡萄酒,因而被誉为()A.雷神B.太阳神C.爱神D.酒神

查看答案

无线基站发射信号和接收由移动台发射的信号都是通过()来完成的。A.天线B.天线系统C.天馈线系统D.基站

无线基站发射信号和接收由移动台发射的信号都是通过()来完成的。A.天线B.天线系统C.天馈线系统D.基站

查看答案

修建隔音墙不需要考虑的技术要点是()A.噪音的严重程度B.招收工人,及早建成C.从系统优化的角度考虑,要做到投入最小,效果最好D.建立隔音墙

修建隔音墙不需要考虑的技术要点是()A.噪音的严重程度B.招收工人,及早建成C.从系统优化的角度考虑,要做到投入最小,效果最好D.建立隔音墙防噪音的数学模型及墙体参数关系条件,求其数学解

查看答案

紫外分光光度法测定水中硝酸盐氮时,树脂使用多次后,可用未接触过橡胶制品的新鲜去离子水作参比,在220nm和275nm波长处检验,测得的吸光度

紫外分光光度法测定水中硝酸盐氮时,树脂使用多次后,可用未接触过橡胶制品的新鲜去离子水作参比,在220nm和275nm波长处检验,测得的吸光度应为最大值,否则需再生。A.正确B.错误

查看答案

某综合楼建筑面积4000m2,是一栋7层L形平面建筑,底面为营业厅,2层以上为住宅。底层层高3.5m,2层以上层高3.0m,总高21. 5m,基础为混凝土...

某综合楼建筑面积4000m2,是一栋7层L形平面建筑,底面为营业厅,2层以上为住宅。底层层高3.5m,2层以上层高3.0m,总高21. 5m,基础为混凝土...

查看答案
