题目内容:

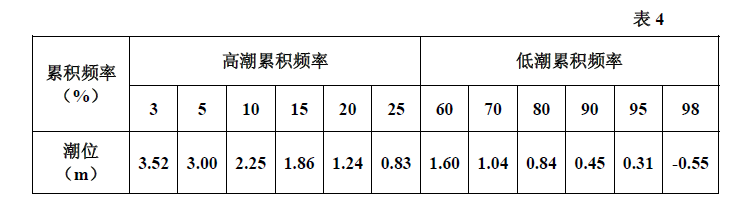

背景资料 我国某海港实测的高低潮累积频率与潮位关系见表4。 港口所在海域的理论深度基准面与黄海平均海平面相差1.05m。 该港口新建有掩护沉箱重力式码头,2 个泊位,总长219m。沉箱基础采用抛石基床,基 床厚度为1.8m,开挖基槽深度为1.5m。以黄海平均海平面作为基准面进行水下地形测量,测 得海底原泥面标高为-10.5m。沉箱下水出运压载后的稳定吃水为10.3m,乘潮安装时,沉箱底 距基床顶面至少留有0.5m 的富裕水深。 码头施工从施工准备工作开始,到码头附属设施安装、码头后方回填完成等共15 项主要 施工工序。 问题 确定该海港码头的水位变动区的上、下限是多少?

答案解析:
