选择题:背景资料:某施工单位承接了一段长 30.8km 的双向两车道新建二级公路 D 合同段路基、路面施工,路基宽 8.5m,路面宽 7.0m,路面结构设计图...

题目内容:

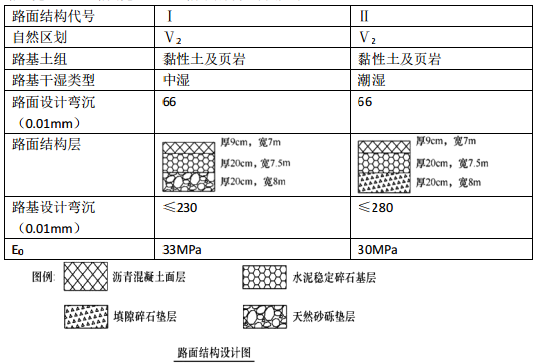

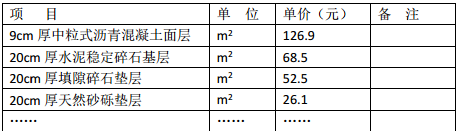

背景资料:某施工单位承接了一段长 30.8km 的双向两车道新建二级公路 D 合同段路基、路面施工, 路基宽 8.5m,路面宽 7.0m,路面结构设计图如下: 该工程采用清单计价,施工合同中的清单单价如下表: 合同清单单价表 施工单位采用湿法施工填隙碎石垫层,在准备好下承层后,按下列工艺流程组织施工: 施工放样→摊铺粗碎石→初压→撒布填隙料→复压→再次撒布填隙料→再次碾压→局部补撒填隙料→振动压实填满孔隙→步骤 A→碾压滚浆→步骤 B。 施工过程中发生了以下两个事件: 事件一:K5+500~K6+300 路段,设计图为“中湿”类型路基,原设计采用Ⅰ型路面结构, 施工单位现场复核后,确定该路段属于“潮湿”类型路基,监理单位现场确认并书面同意按Ⅱ型路面结构进行施工。 事件二:K15+000~K16+000 路段,底基层完工后,施工单位组织自检,在实测纵断高程时发现该路段比设计标高整体低了 2.5cm,原因是施工单位测量人员在设置测量转点时发生错误。其余实测项目均合格。施工单位总工程师提出了将该路段水泥稳定碎石基层的厚度由20cm 加厚至 22.5cm 的缺陷修复方案,并按该方案组织施工,基层施工完成后通过了检测。 该方案导致施工单位增加了 64219 元成本。 施工单位针对事件一和事件二分别提出增加费用变更申请,监理单位审批并同意了事件一的变更费用申请,但对事件二的变更费用不予确认。 问题: 1. 写出步骤 A 和步骤 B 所对应的工艺流程名称。 2. 写出底基层施工工艺流程中“碾压滚浆”结束的判断依据。 3. 写出图中 E0的中文名称。 4 监理单位对事件一和事件二申请的审批结果是否合理?分别说明理由。 5. 判别本项目 K5+500~K6+300 路段的路基干湿类型应采用什么指标?

答案解析:

下列预应力张拉要求中,错误的有( )。A. 有几套张拉设备时,可根据现场情况随机组合使用 B. 进行张拉作业前,必须对千斤顶进行标定 C. 当梁体混凝土强度达到

下列预应力张拉要求中,错误的有( )。A. 有几套张拉设备时,可根据现场情况随机组合使用 B. 进行张拉作业前,必须对千斤顶进行标定 C. 当梁体混凝土强度达到

查看答案

高速公路沥青混凝土路面的下封层一般宜采用的施工方法有( )。A. 挤密法 B. 层铺法 C. 人工喷洒法 D. 沥青贯入法 E. 稀浆封层法

高速公路沥青混凝土路面的下封层一般宜采用的施工方法有( )。A. 挤密法 B. 层铺法 C. 人工喷洒法 D. 沥青贯入法 E. 稀浆封层法

查看答案

桥面铺装病害形成的原因有( )。A. 梁体预拱度过大,桥面铺装设计厚度难以调整施工允许误差 B. 桥头跳车和伸缩缝破坏引起连锁破坏 C. 铺装防水层破损 D.

桥面铺装病害形成的原因有( )。A. 梁体预拱度过大,桥面铺装设计厚度难以调整施工允许误差 B. 桥头跳车和伸缩缝破坏引起连锁破坏 C. 铺装防水层破损 D.

查看答案
