选择题:某工程,建设单位与施工单位按《建设工程施工合同(示范文本)》签订了合同,经总监理工程师批准的施工总进度计划如图3-1所示(时间单位:天),各项工作均按最早...

题目内容:

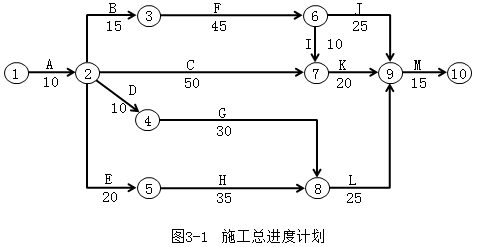

某工程,建设单位与施工单位按《建设工程施工合同(示范文本)》签订了合同,经总监理工程师批准的施工总进度计划如图3-1所示(时间单位:天),各项工作均按最早开始时间安排且匀速施工。 施工过程中发生如下事件:   事件1:合同约定开工日期前10天,施工单位向项目监理机构递交了书面申请,请求将开工日期推迟5天。理由是,已安装的施工起重机械未通过有资质检验机构的安全验收,需要更换主要支撑部件。   事件2:由于施工单位人员及材料组织不到位,工程开工后第33天上班时工作F才开始。为确保按合同工期竣工,施工单位决定调整施工总进度计划。经分析,各项未完成工作的赶工费率及可缩短时间见表3-1。 事件3:施工总进度计划调整后,工作L按期开工。施工合同约定,工作L需安装的设备由建设单位采购,由于设备到货检验不合格,建设单位进行了退换。由此导致施工单位吊装机械台班费损失8万元,L工作拖延9天。施工单位向项目监理机构提出了费用补偿和工程延期申请。   问题:   1.事件1中,项目监理机构是否应批准工程推迟开工?说明理由。   2.指出图3-1所示施工总进度计划的关键线路和总工期。   3.事件2中,为使赶工费最少,施工单位应如何调整施工总进度计划(写出分析与调整过程)?赶工费总计多少万元?计划调整后工作L的总时差和自由时差为多少天?   4.事件3中,项目监理机构是否应批准费用补偿和工程延期?分别说明理由。

答案解析:

某工程,施工合同中约定:工期19周;钢筋混凝土基础工程量增加超出15%时,结算时对超出部分按原价的90%调整单价。经总监理工程师批准的施工总进度计划如图2...

某工程,施工合同中约定:工期19周;钢筋混凝土基础工程量增加超出15%时,结算时对超出部分按原价的90%调整单价。经总监理工程师批准的施工总进度计划如图2...

查看答案

幼儿品德学习的一般过程是(  )。A.依从B.认同C.抗拒D.内化E.控制

幼儿品德学习的一般过程是(  )。A.依从B.认同C.抗拒D.内化E.控制

查看答案

()鲁有脚带给郭靖的簪花少女图中,黄蓉写了哪两首词?A.三张机B.五张机C.六张机D.七张机E.九张机

()鲁有脚带给郭靖的簪花少女图中,黄蓉写了哪两首词?A.三张机B.五张机C.六张机D.七张机E.九张机

查看答案

①谣言止于智者,粉碎谣言靠的还是民众自身的审慎与理性②流通的信息不仅要多,更要有质量③一个信息自由流动的社会,会内生出强大的信息鉴别机制④信

①谣言止于智者,粉碎谣言靠的还是民众自身的审慎与理性②流通的信息不仅要多,更要有质量③一个信息自由流动的社会,会内生出强大的信息鉴别机制④信息够不够有说服力,不是权力可以命令的⑤消除谣言的最好方式并非杀鸡儆猴式的惩罚,而是保证提供充分信息⑥一万个流言也抵不上一个权威的信息,虚假信息反令民众茫然失措将以上6个句子重新排列,语序正确的是()。A.③②①⑥⑤④B.⑤⑥②④③①C.①③⑤②⑥④D.⑥④①③

查看答案
