选择题:某水库除险加固工程的主要内容有泄洪闸加固、灌溉涵洞拆除重建、大坝加固。工程所在地区的主汛期为6~8月份,泄洪闸加固和灌溉涵洞拆除重建分别安排在两个非汛期施...

题目内容:

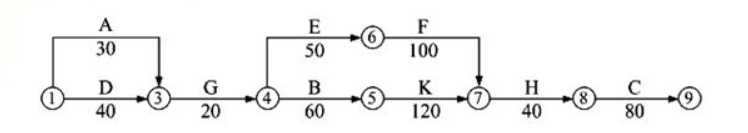

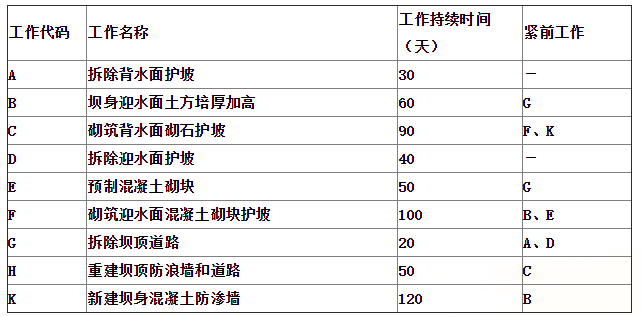

某水库除险加固工程的主要内容有泄洪闸加固、灌溉涵洞拆除重建、大坝加固。工程所在地区的主汛期为6~8月份,泄洪闸加固和灌溉涵洞拆除重建分别安排在两个非汛期施工。施工导流标准为非汛期5年一遇,现有泄洪闸和灌溉涵洞均可满足非汛期导流要求。 承包人依据《水利水电工程标准施工招标文件》(2009年版)与发包人签订了施工合同。合同约定: (1)签约合同价为2200万元,工期19个月(每月按30天计,下同),2011年10月1日开工。 (2)开工前,发包人按签约合同价的10%向承包人支付工程预付款,工程预付款的扣回与还清按R=A(C-F1S)/(F2-F1)S计算,其中F1=20%,F2=90%。 (3)从第一个月起,按工程进度款5%的比例扣留工程质量保证金。 (4)控制性节点工期如表2-1所示: 表2-1 控制性节点工期 施工中发生以下事件: 事件一:工程开工前,承包人按要求向监理人提交了开工报审表,并做好开工前的准备,工程如期开工。 事件二:大坝加固项目计划于2011年10月1日开工,2012年9月30日完工。承包人对大坝加固项目进行了细化分解,并考虑施工现场资源配备和安全度汛要求等因素,编制了大坝加固项目各工作的逻辑关系表(如表2-2)。其中大坝安全度汛目标为,重建迎水面护坡、新建坝身混凝土防渗墙两项工作必须在2012年5月底前完成。 表2-2 大坝加固项目各工作的逻辑关系表 根据表2-2,承包人绘制了大坝加固项目施工进度计划如图2所示。 图2 大坝加固项目施工进度计划 经检查发现图2有错误,监理人要求承包人根据表2-2对图2进行修订。 事件三:F工作由于设计变更工程量增加12%,为此承包人分析对安全度汛和工期的影响,按监理人的变更意向书要求,提交了包括变更工作计划、措施等内容的实施方案。 事件四:截至2013年1月底累计完成合同金额为1920万元,2013年2月份经监理人认可的已实施工程价款为98万元。 <1> 、写出事件一中承包人提交的开工报审表主要内容。 <2> 、指出表2-1中控制性节点工期T的最迟时间,说明理由。 <3> 、根据事件二,说明大坝加固项目施工进度计划(图2)应修订的主要内容。 <4> 、根据事件三,分析在施工条件不变的情况下(假定匀速施工),变更事项对大坝安全度汛目标的影响。 <5> 、计算2013年2月份发包人应支付承包人的工程款(计算结果保留2位小数)。

答案解析:

如图所示土围堰的防渗形式属于( )。A、斜墙式 B、斜墙带水平铺盖式 C、垂直防渗墙式 D、灌浆帷幕式

如图所示土围堰的防渗形式属于( )。A、斜墙式 B、斜墙带水平铺盖式 C、垂直防渗墙式 D、灌浆帷幕式

查看答案

根据《水利建设工程文明工地创建管理办法》(水利[2014]3号),下列情形中,可申报“文明工地”的是( )。A、工程发生过一般质量安全事故的 B、项目建设单位

根据《水利建设工程文明工地创建管理办法》(水利[2014]3号),下列情形中,可申报“文明工地”的是( )。A、工程发生过一般质量安全事故的 B、项目建设单位

查看答案

根据《关于水利工程建设项目代建制管理的指导意见》(水建管[2015]91号),水利工程建设项目代建单位负责对水利工程建设项目( )的建设的管理。A、施工准备至竣

根据《关于水利工程建设项目代建制管理的指导意见》(水建管[2015]91号),水利工程建设项目代建单位负责对水利工程建设项目( )的建设的管理。A、施工准备至竣

查看答案

下列水利水电工程注册建造师施工管理签章文件中,不属于水库工程验收管理文件的是()。A.法人验收质量结论 B.验收申请报告 C.施工管理工作报告 D.验收鉴定书

下列水利水电工程注册建造师施工管理签章文件中,不属于水库工程验收管理文件的是()。A.法人验收质量结论 B.验收申请报告 C.施工管理工作报告 D.验收鉴定书

查看答案
