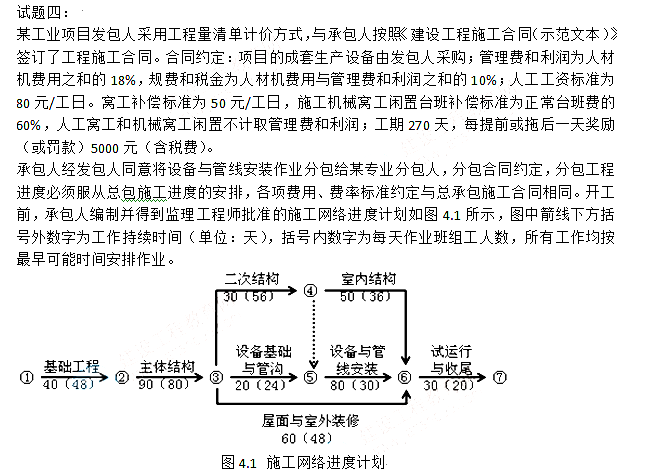

选择题:施工过程中发生了如下事件:事件1:主体结构作业20天后,遇到持续两天的特大暴风雨,造成工地堆放的承包人部分周转材料损失费用2000元;特大暴风...

题目内容:

施工过程中发生了如下事件: 事件1:主体结构作业20天后,遇到持续两天的特大暴风雨,造成工地堆放的承包人部分周转材料损失费用2000元;特大暴风雨结束后,承包人安排该作业队中20人修复倒塌的模板及支撑,30人进行工程修复和场地清理,其他人在现场停工待命,修复和清理工作持续了1天时间。施工机械A、B持续窝工闲置3个台班(台班费分别为:1200元/台班、900元/台班)。 事件2:设备基础与管沟完成后,专业分包人对其进行技术复核,发现有部分基础尺寸和地脚螺栓预留孔洞位置偏差过大。经沟通,承包人安排10名工人用了6天时间进行返工处理,发生人材机费用1260元,使设备基础与管沟工作持续时间增加6天; 事件3:设备与管线安装作业中,因发包人采购成套生产设备的配套附件不全,专业分包人自行决定采购补全,发生采购费用3500元,并造成作业班组整体停工3天,因受干扰降效增加作业用工60个工日,施工机械C闲置3个台班(台班费:1600元/台班),设备与管线安装工作持续时间增加3天; 事件4:为抢工期,经监理工程师同意,承包人将试运行部分工作提前安排,和设备与管线安装搭接作业5天,因搭接作业相互干扰降效使费用增加10000元。 其余各项工作的持续时间和费用没有发生变化。 上述事件后,承包人均在合同规定的时间内向发包人提出索赔,并提交了相关索赔资料。

答案解析:

某施工单位制定了严格详细的成本管理制度,建立了规范长效的成本管理流程,并构建了科学实用的成本数据库。该施工单位拟参加某一公开招标项目的投标,根据本单位...

某施工单位制定了严格详细的成本管理制度,建立了规范长效的成本管理流程,并构建了科学实用的成本数据库。该施工单位拟参加某一公开招标项目的投标,根据本单位...

查看答案

质量流量一定的气体在管内流动时,其密度和体积流速可能随温度变化,但质量流速不变。A.正确B.错误

质量流量一定的气体在管内流动时,其密度和体积流速可能随温度变化,但质量流速不变。A.正确B.错误

查看答案

某开发区国有资金投资办公楼建设项目,业主委托具有相应招标代理和造价咨询资质的机构编制了招标文件和招标控制价,并采用公开招标方式进行项目施工招标。该项目招标...

某开发区国有资金投资办公楼建设项目,业主委托具有相应招标代理和造价咨询资质的机构编制了招标文件和招标控制价,并采用公开招标方式进行项目施工招标。该项目招标...

查看答案
