题目内容:
【背景资料】

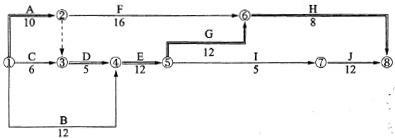

某土石坝分部工程的网络计划如下图,计算工期为44天。根据技术方案,确定A、D、I三项工作使用一台机械顺序施工。
【问题】

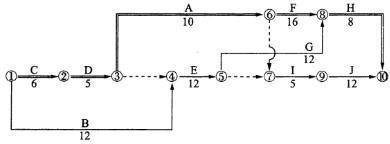

1.按A→D→1顺序组织施工,则网络计划变为下图所示:
(1)计算工期是多少天?(2)机械在现场的使用和闲置时间各是多少天?
2.如按D→A→I顺序组织施工,则网络计划变为如下图所示:
(1)计算工期是多少天?(2)机械在现场的使用和闲置时间各是多少天?
3.比较以上两个方案,判断哪个方案更好。

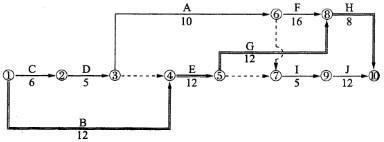

4.若监理批准D→A→I顺序施工,施工中由于项目法人原因,B项工作时间延长5天,承包商提出要求延长5天工期。网络计划如下图所示。
(1)你认为工期延长几天合理?为什么?(2)机械闲置的时间为多少天?
答案解析:
