选择题:某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始网络计划,如下图所示。由于该工程施工工艺的要求,设计计划中工作C、工作H和工作J共用...

题目内容:

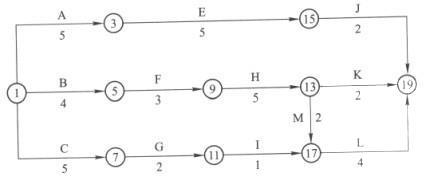

某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始网络计划,如下图所示。由于该工程施工工艺的要求,设计计划中工作C、工作H和工作J共用一台特殊履带吊装起重机械,为此需要对初始网络计划作调整。工作G完成后,由于建设单位变更施工图纸,使工作Ⅰ停工待图2个月。但建设单位要求仍按原合同工期完工,施工单位向建设单位索赔Ⅰ工作赶工费用3万元(已知工作Ⅰ赶工费每月1.5万元) 问题:1.绘出调整后的网络进度计划图。 2.如果各项工作均按最早时间安排,起重机械在现场闲置时间?并说明理由。 3.为减少机械闲置,工作C应如何安排?并说明理由。 4.施工单位向建设单位索赔赶工费3万元是否成立?并说明理由。

答案解析:

下列文件中,属单位工程进度计划应包括的内容有()。A.工程建设概况 B.建设单位可能提供的条件和水电供应情况 C.施工现场条件和勘察资料 D.分阶段进度计划 E

下列文件中,属单位工程进度计划应包括的内容有()。A.工程建设概况 B.建设单位可能提供的条件和水电供应情况 C.施工现场条件和勘察资料 D.分阶段进度计划 E

查看答案

目前妇科恶性肿瘤中对妇女威胁最大的是()A.子宫颈癌B.子宫内膜癌C.外阴癌D.输卵管癌E.卵巢癌

目前妇科恶性肿瘤中对妇女威胁最大的是()A.子宫颈癌B.子宫内膜癌C.外阴癌D.输卵管癌E.卵巢癌

查看答案

在网络计划工期优化过程中,当出现多条关键线路时,在考虑对质量、安全影响的基础上,优先选择的压缩对象应是各条关键线路上()。A.直接费用率之和最小的工作组合,而压

在网络计划工期优化过程中,当出现多条关键线路时,在考虑对质量、安全影响的基础上,优先选择的压缩对象应是各条关键线路上()。A.直接费用率之和最小的工作组合,而压

查看答案
