选择题:某施工单位决定参与一教学楼的建安工程的投标,该工程中,业主在招标文件中规定:工期T(周)不得超过80周,也不应小于60周。施工单位在基本确定技术方案后,为...

题目内容:

某施工单位决定参与一教学楼的建安工程的投标,该工程中,业主在招标文件中规定:工期T(周)不得超过80周,也不应小于60周。施工单位在基本确定技术方案后,为提高竞争能力,对其中某技术措施拟定了三个方案进行比选。方案一的费用为C1 =200 +4T;方案二的费用为C2 =250 +3T;方案三的费用为C3 =350 +2T。这种技术措施的三个比选方案对施工网络计划的关键线路均没有影响。各关键工作可压缩的时间及相应增加的费用如表3 -5 -8所示。

假定所有关键工作压缩后不改变关键线路。

【问题】

1.该施工单位应采用哪种技术措施方案投标?为什么?

2.该工程采用问题1中选用的技术措施方案时的工期为80周,造价为2653万元。为了争取中标,该施工单位投标应报工期和报价各为多少?

3.若招标文件规定,施工单位自报工期小于80周时。工期每提前1周-其总报价降低2万元作为经评审的报价,则施工单位的自报工期应为多少?相应的经评审的报价为多少?

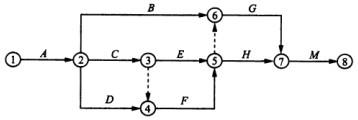

4.如果该工程的施工网络计划如图3-5-4所示,则压缩哪些关键工作可能改变关键线路?压缩哪些关键工作不会改变关键线路?
