题目内容:

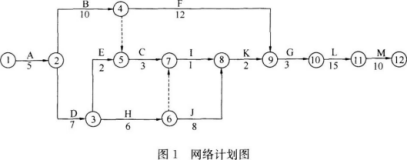

某施工单位承接了一项PTN网工程,施工内容包括五个局站的设备安装及测试,所有PTN设备有100G移动接口,项目部制定的网络计划图,如图1所示。

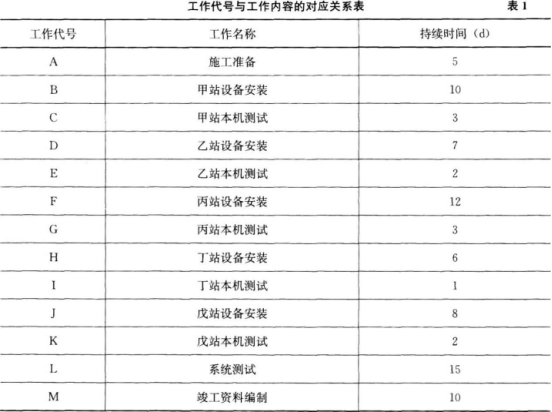

上图中工作代号与工作内容的对应关系,见表1。
根据合同约定,建设单位按照各局站工作的最早开始时间,将设备运到机房,施工中发生如下事件:?
事件1:乙站、丙站设备均推迟2d运到机房。
事件2:施工单位仪表比计划最早进场时间推迟5d时间。
事件3:在丁站本机测试中,仪表故障造成测试工作延迟6d。
【问题】
1.参照A标注B、E、F、I工作时间参数。
2.在保证工期前提下,测试工作于第几天开始能保证仪表的最高利用率?
3.各事件顺序发生时,分别影响工期多少天?哪些可以向建设单位索赔工期?本工期的实际工期是多少天?
4.在本机测试网元级测试中,本工程需要测试接口的平均发送光功率、接收光灵敏度和最小过载光功率外,还需要测试哪些项目?
